【39】鋼構資材室的蓋屋流程

職人農顧的農業資材室示意圖
鋼構的農業資材室示意圖

前言:

「買一塊地,做自己想做的事」,這是一切的出發點,而你想做的事,不外乎是買塊地種種菜,蓋棟屋圓個夢,回歸健康的休閒田園生活

當我們買了農地,申請了農業資材室,後續農地上的蓋屋工程又是如何進行呢?這邊就讓職人農顧來幫助您,快速了解農地申請蓋資材室的相關工作流程!


一、農地申請資材室的基本三大條件:

1.農地現況需有大量農作物事實。

2.農地現況不可有違規設施。

3.農地現況不能太陡(至少要有三級坡以下的坡度才可建築)。

1.農地基礎工程:
以山坡地的農地來說,農業資材室與簡易水保申請成功後,必須先向水保單位申報開工,怪手再正式進場整地,同時預埋資材室所需之給水給電排水管線,接著會在鋪設水泥基礎做為資材室的底部,而水泥基礎裡面都會包含點焊鋼絲網來增加應力,避免造成水泥結構破裂;同時如果要外排廢汙水,以及在公家排水溝上搭橋涵讓車輛通行進出,這種情況稱為「搭排」與「搭橋」,通常是農地在特定農業區或都計內的農業區土地上比較會遇到,也記得於農業資材室容許同意書下來時,趕緊向當地農田水利會申請「搭排」、「搭橋」,不要擅自私設以免後續被罰。

註:山區路況與地形不便,造成材料運輸困難的情況之下,常會出動吊車與工人接力搬運,以及水泥押送車(水泥壓送車)來增加水泥澆灌的距離,當然也都是額外的花費。

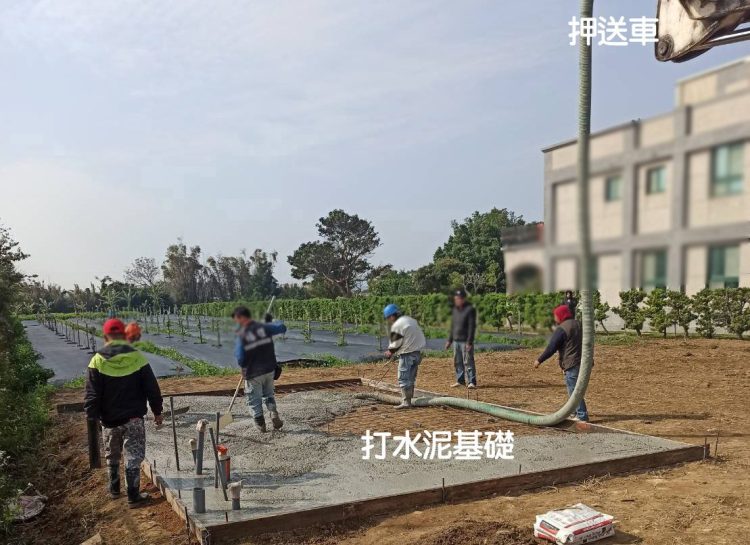

農地工程-水泥鋪設

2.農地水保工程:
除了山坡地保育區,其實少數特定農業區或一般農業區,也可能剛好列入山坡地管制範圍(須上網查詢確認),而申請農業資材室的農地,如果剛好位於山坡地管制範圍,後續至少都有簡易水保的申請要求;而簡易水保申請下來後,常見的水保設施是排水溝滯洪沉砂池(設計規格須依照開發面積來計算),也必須照申請規格施作,避免與計算量體不符造成驗收不過,通常於基礎工程時一併進行,千萬記得要找會帶尺的工程廠商,畢竟有些怪手師父是的尺吋是看心情在變化的。

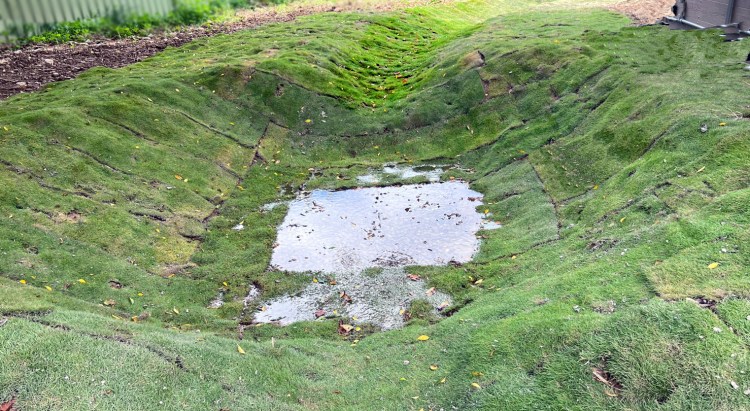

農地工程-水保

3.農地蓋屋工程:

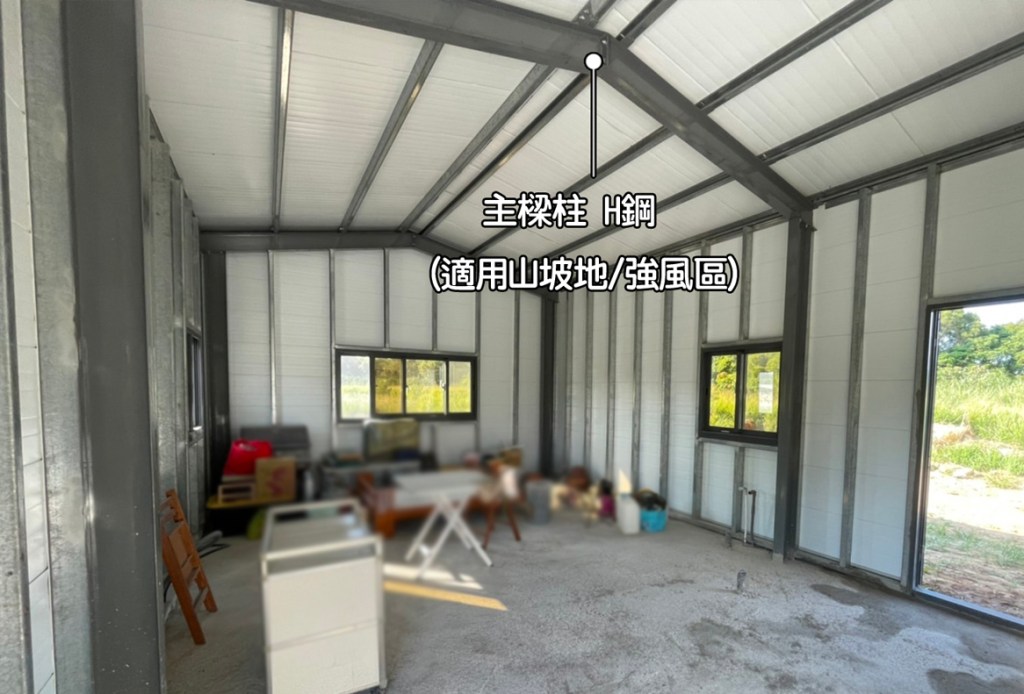

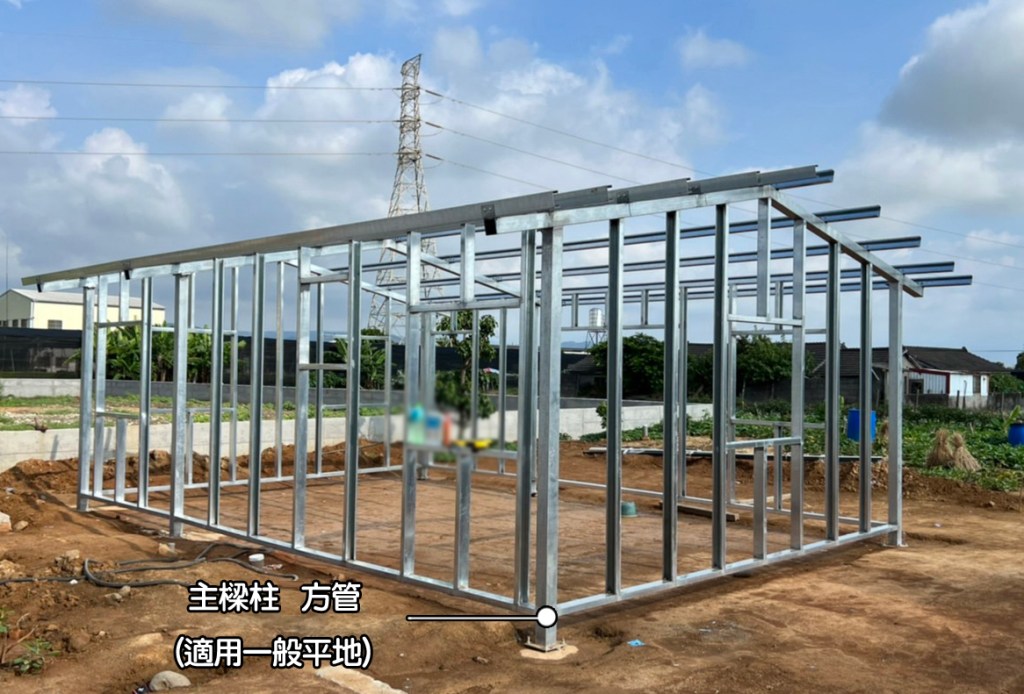

水泥基礎完成後等它穩固,接著就是鋼構工程進場,進行主結構搭建,一般無外部原因影響,常見的45平方公尺鋼構資材室面積都可以在2-3個月內完成,而鋼構資材室最簡易的材料作法就是所謂的清板,只有一層薄薄的鋼板,無隔熱隔音層,大家印象中會熱死人的鐵皮屋寮);當然現在的作法都是走PU板歐式壁板三合一板,都是在中間做隔熱隔音層,體感大幅優化,還有很多外觀、顏色與紋路的變化,例如仿木紋、仿岩紋、仿水泥的樣式,美感也大不同;而屋子搭完後,當然就是水電師父接好內水內電,以及泥作師父進場處理廁所防水,至此大致工程完成,當然資材室的面積、高度與門窗尺吋,都要照農業課核發的規格施作,如果面積與高度超過,要嘛追照建照、要嘛不通過直接廢止許可,瞬間變成違建喔!

註:鋼構是最常見的資材室主結構,因為RC廠商有些不願意接山區小案。

4.綠化植生:
由於很多農業資材室申請案,都是在山坡地管制範圍,除了簡易水保要求的水保設施之外,還會要求完工驗收時,農地現況不得有黃土裸露的情事,也就是農地應做好綠化植生至少達7-9成面積以上(各縣市要求不同),所以完工之後要盡快撒好草籽或直接叫草皮鋪設,才能申報水保完工驗收,也建議一開始就與工程廠商談好這部份的工作,避免後續無人協助;當然,原本的農作物也要盡量都維護好,萬一農作物死掉了,就換農業驗收不過囉!

農地工程-綠化

5.完工申報:
當工程於規定的時間內全數完工後,地主須向當地農業課與水保科申報完工驗收,通常是縣市政府的水保單位,先來驗收水保設施與綠化植生狀況,通過了再轉到鄉鎮公所的農業課,進行農業設施與農作物的驗收,若有搭排搭橋的話也要再通知當地農田水利會來驗收,以上驗收皆完成後,都會核發峻工證明,這樣才算是完整合法申蓋完成喔!
